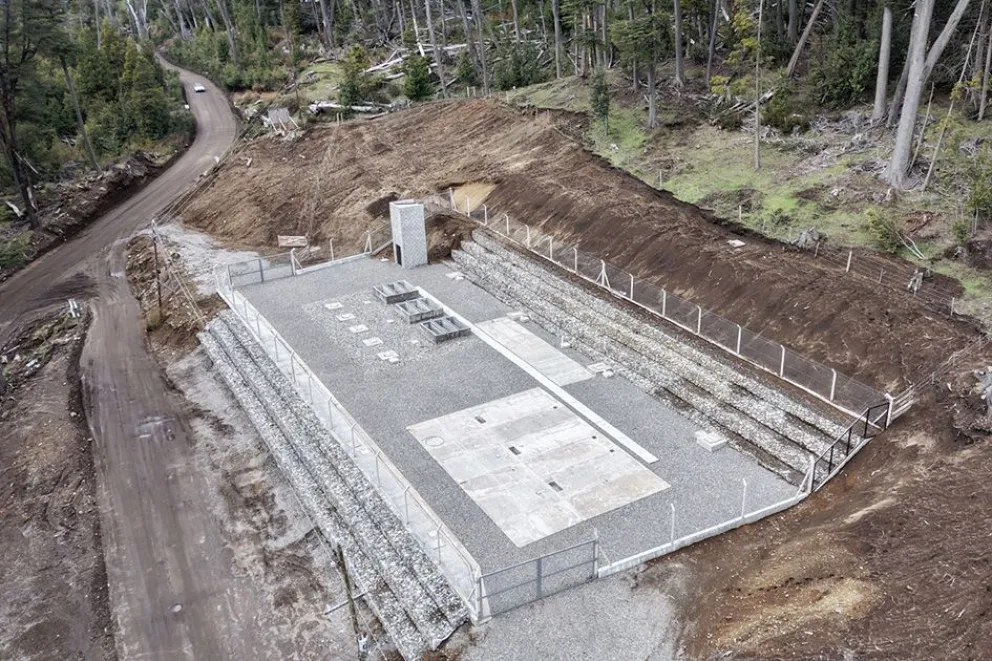

Villa Traful avanza hacia una modificación concreta de su abastecimiento eléctrico: reemplazar el gasoil por gas licuado de petróleo en la central que sostiene el servicio local. El EPEN informó el 18 de octubre que la obra civil del nuevo emplazamiento está terminada y que el equipamiento necesario ya fue adquirido.

El paso pendiente es completar las instalaciones y conexiones para recibir GLP, en coordinación con Hidenesa. El organismo provincial estimó unos noventa días de trabajo para esa etapa y calculó una reducción cercana al 30% en los costos del combustible. La previsión no equivale a una fecha de habilitación confirmada ni a una rebaja del mismo porcentaje en la factura de los usuarios.

La nueva central se ubica a unos cinco kilómetros del centro urbano, junto a la infraestructura de Hidenesa y próxima a la Ruta Provincial 65. El traslado busca disminuir las molestias sonoras y el tránsito de abastecimiento dentro de la localidad.

Del movimiento de suelos a las conexiones

El proyecto tiene antecedentes que permiten seguir su evolución. El 14 de enero, la Provincia había comunicado un avance del 14%, con tareas de excavación, terraplenes, gaviones y preparación del terreno. En ese momento ya se planteaba utilizar GLP para generar electricidad y alejar la central del casco urbano.

La comparación entre aquella descripción y el estado difundido en octubre muestra el avance de la infraestructura física. Sin embargo, terminar bases y accesos no significa que una instalación de generación esté lista para suministrar energía. Las conexiones del combustible y la integración de los equipos forman parte del funcionamiento que todavía debe completarse.

El antecedente de enero también vinculaba la mejora eléctrica con otras necesidades de servicios. La localidad recibió un aporte para adquirir una bomba electrosumergible y materiales del tablero destinado al abastecimiento de agua. Ese vínculo recuerda que la disponibilidad de electricidad importa para los hogares, el turismo y el funcionamiento de instalaciones esenciales.

Generación local e interconexión

Villa Traful depende actualmente de generación local y no está conectada al sistema eléctrico nacional, según la información del EPEN. El cambio de combustible procura mejorar esa situación operativa mientras se desarrolla una planificación de mayor alcance.

En mayo, el Gobierno provincial presentó Alivilla dentro de la segunda etapa del Programa de Equilibrio y Desarrollo Territorial, con financiamiento de CAF. El diseño contempla una línea de alta tensión entre Pampa Alicurá y Villa La Angostura, con instalaciones asociadas de transformación, maniobra y control.

La descripción técnica provincial diferencia una primera instancia de abastecimiento de Villa La Angostura de una futura incorporación de Villa Traful. Por eso, la modernización de la central térmica y la llegada de una interconexión deben seguirse como proyectos con alcances y etapas propios. La existencia de uno no demuestra la habilitación del otro.

Cómo interpretar el ahorro anunciado

El costo del combustible es una parte del funcionamiento de una central. Una comparación completa también necesita considerar mantenimiento, operación y disponibilidad, además de la energía efectivamente generada. El porcentaje comunicado por el EPEN debe conservar el alcance específico que le dio el organismo.

Para los vecinos, la comprobación más directa llegará con la puesta en servicio y el desempeño de las nuevas instalaciones. Para hoteles, comercios y otros usuarios productivos, resultará relevante conocer las condiciones de suministro y los avisos operativos que difunda el prestador durante la transición.

La novedad verificable es que la obra civil dejó de ser el principal pendiente y el proyecto se concentra ahora en las conexiones de GLP. El próximo anuncio relevante será la confirmación de su terminación y del comienzo de la generación con el nuevo combustible, sin adelantar resultados que todavía son estimaciones.
