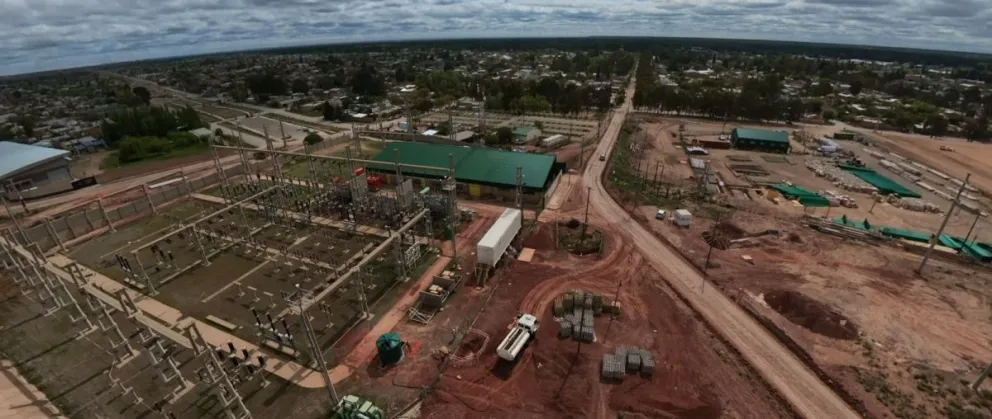

La ampliación de la capacidad eléctrica de Centenario tiene un nuevo parte de avance: el EPEN informó que la readecuación de su estación transformadora está aproximadamente a mitad de ejecución. Uno de los nuevos transformadores ya funciona y cubre alrededor de la mitad de la demanda de la localidad. El dato muestra una mejora concreta, aunque la intervención completa todavía continúa.
Según la actualización provincial del 19 de octubre, la inversión supera los $20.000 millones entre infraestructura y equipamiento. El alcance comprende Centenario, Vista Alegre y sectores del corredor hacia el Parque Industrial de Neuquén. Para hogares, comercios y establecimientos productivos, el interés está tanto en la potencia disponible como en la posibilidad de operar mejor las redes.
Qué cambia en la instalación
El esquema incorpora dos transformadores de 30 MVA, equipos de 33 y 13,2 kV y renovación de celdas e interruptores de media tensión. El presidente del EPEN, Mario Moya, explicó que la reorganización permitirá ampliar la cantidad de alimentadores, transferir demanda y contribuir a reducir interrupciones. Actualmente se completan conexiones internas y tareas sobre la distribución.
En paralelo se remodela el edificio del Servicio Eléctrico: son 260 metros cuadrados intervenidos, con 90 nuevos, y más de $370 millones de inversión. Esa obra reúne atención al público, administración y tareas operativas, para una prestación que alcanza a más de 17.000 clientes.
Una reconstrucción que comenzó antes
El proyecto tiene antecedentes precisos. En septiembre de 2023 un incendio afectó las instalaciones y obligó a organizar soluciones transitorias. En octubre de 2024, la Provincia informó el traslado de un equipo desde la exestación Colonia Valentina, en Plottier, para sumar una alternativa de respaldo. Aquel refuerzo no era la normalización definitiva que ahora se ejecuta.
En marzo de 2025 el EPEN lanzó la licitación de la intervención integral. La convocatoria distinguía la reparación del edificio, el montaje de transformadores y las redes de salida. También preveía regularizar instalaciones que habían quedado fuera de la estación después del siniestro. Esa secuencia ayuda a entender por qué comprar equipos y terminar la obra son hitos diferentes.
Del contrato a la puesta en servicio
La firma del contrato se anunció el 18 de agosto de 2025. La adjudicataria fue Ingenia Grupo Consultor SA y el monto contractual informado entonces fue de $11.803 millones más impuestos, a valores de abril de ese año. El plazo contractual era de 360 días corridos. Es una referencia histórica del contrato, diferente de la inversión global que incluye compras de equipamiento.
En noviembre de 2025 llegó un transformador de 30 MVA y 52 toneladas. En enero de 2026 ingresó el segundo. La comunicación de aquel mes daba por completada la provisión principal de equipos y señalaba que continuaba la ejecución civil y eléctrica. La llegada física, por lo tanto, no equivalía a habilitar de inmediato todo el nuevo sistema.
Qué mirar en los próximos avances
En febrero, el EPEN vinculó la renovación con una mayor capacidad de maniobra y con la posibilidad de rotar equipos hacia otras localidades. La mejora tiene así una dimensión regional: una estación reforzada puede modificar la disponibilidad de equipamiento dentro del sistema provincial, además de atender su área directa.
El siguiente indicador para seguir será la finalización de las conexiones y la habilitación del conjunto previsto. La actualización de octubre no fija una fecha definitiva de cierre ni promete eliminar todos los cortes. Para evaluar el resultado conviene observar la infraestructura efectivamente puesta en servicio y su comportamiento ante la demanda, manteniendo separadas la meta de ampliación y la operación ya confirmada.
